大慶油田有限責任公司第三采油廠薩北開發區東部過渡帶三、四條帶北區加密調整產能建設地面工程安全驗收評價報告
安全評價項目名稱 |
大慶油田有限責任公司第三采油廠薩北開發區東部過渡帶三、四條帶北區加密調整產能建設地面工程安全驗收評價報告 |
||||
被評價單位名稱 |
大慶油田有限責任公司第三采油廠 |
||||
評價類別 |
驗收評價 |
行業類別 |
陸地石油和天然氣開采業 |
||
建設性質 |
新建工程 |
項目地點 |
黑龍江省大慶市薩爾圖區 |
||
建設規模 |
新建油井10口,建成產能1.41×104t/a。 |
||||
評價范圍 |
1)油氣集輸工程 (1)新建油井78口,其中新鉆油井64口,利用井12口,轉采井2口; (2)新建集油、摻水、熱洗管道40.83km,材質為20#無縫鋼管; (3)新建20井式計量間1座(3-8計量間)、24井式計量間1座(3-9計量間); (4)擴建薩北3號轉油站(擴建集油、摻水、熱洗閥組1套、新建2.5MW機械式自動除垢加熱緩沖裝置1臺)。 2)注水系統工程 (1)新建注水井29口,其中新鉆10口,轉注井11口,利用井8口; (2)新建注水干線2.8km,注水支干線0.54km,單井注水支線4.95km,材質為20#無縫鋼管。 (3)新建單井配水間29座。 3)公用工程及輔助生產設施 與上述工程配套的自動控制系統、供配電、采暖通風、通信、建筑與結構、消防、道路等公用工程及輔助生產設施。 4)安全管理及應急管理單元 |
||||
項目投資 |
地面總投資為6510.63萬元,安全專項投資為169.27萬元,占地面工程總投資的2.6%。 |
||||
主要工藝 |
采油工藝、油氣集輸工藝、注水工藝 |
||||
評價方法 |
安全檢查表、事故樹、危險度 |
||||
主要危險有害因素 |
火災、爆炸、機械傷害、觸電、物體打擊、高處墜落、灼燙、中毒和窒息、容器爆炸、其他傷害等 |
||||
重大危險源 |
否 |
||||
評價結論 |

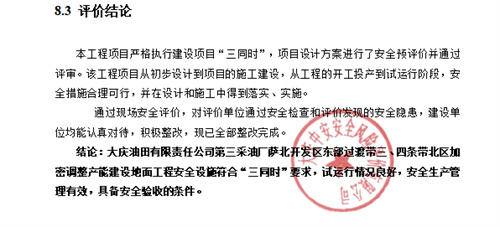

本工程項目嚴格執行建設項目“三同時”,項目設計方案進行了安全預評價并通過評審。該工程項目從初步設計到項目的施工建設,從工程的開工投產到試運行階段,安全措施合理可行,并在設計和施工中得到落實、實施。 通過現場安全評價,對評價單位通過安全檢查和評價發現的安全隱患,建設單位均能認真對待,積極整改,現已全部整改完成。 結論:大慶油田有限責任公司第三采油廠薩北開發區東部過渡帶三、四條帶北區加密調整產能建設地面工程安全設施符合“三同時”要求,試運行情況良好,安全生產管理有效,具備安全驗收的條件。 |
||||
安全評價項目組長 |
張春雨 |
技術負責人 |
楊志勇 |
||
評價報告編制人 |
楊巖、于冬水 |
評價報告審核人 |
王鳳生 |
||
過程控制負責人 |
何金 |
||||
參與評價工作的安全評價師 |
張春雨、黃雅婷、胡志麗、楊巖、于冬水 |
||||
參與評價工作的注冊安全工程師 |
楊巖、于冬水 |
||||
參與評價工作的技術專家 |
/ |
||||
到現場開展安全評價工作的人員名單 |
張春雨、黃雅婷 |
||||
到現場開展安全評價工作的主要內容 |
現場資料收集、現場勘察及調研 |
||||
工作時間 |
2021年10月8日~2024年10月31日 |
||||
現場勘查時間 |
2023年9月21日 |
評價報告提交時間 |
2024年10月31日 |
||

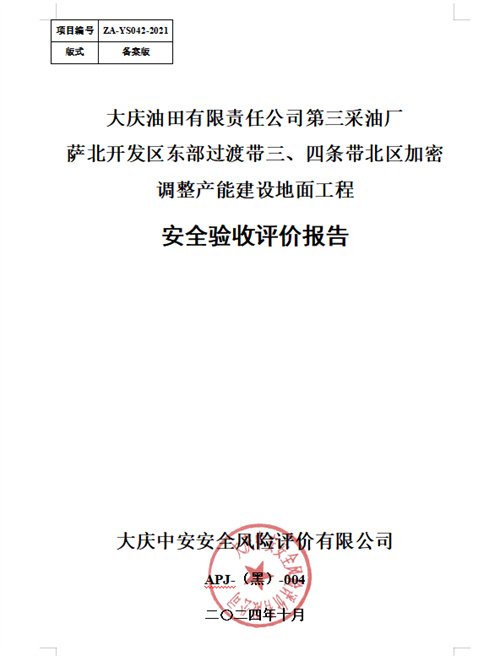

封皮(蓋章) |
|
||||

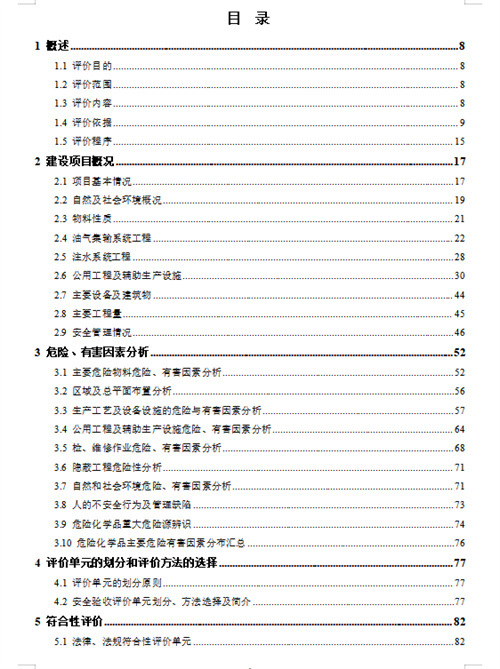

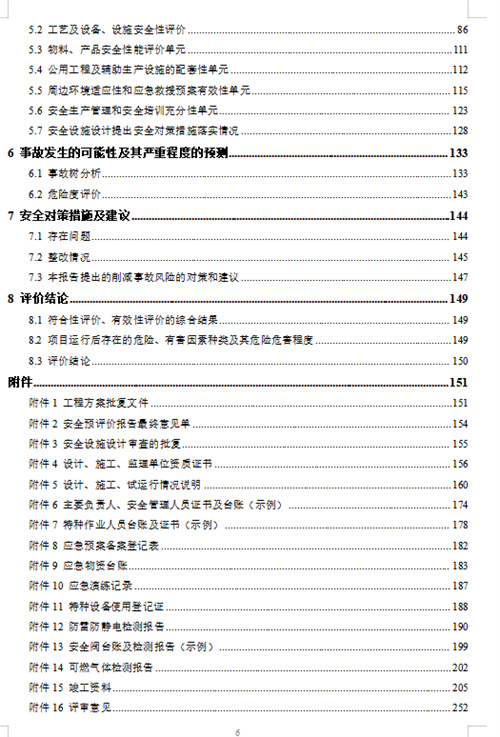

評價報告目錄 |
|
||||
評價報告結論(蓋章) |
|
||||

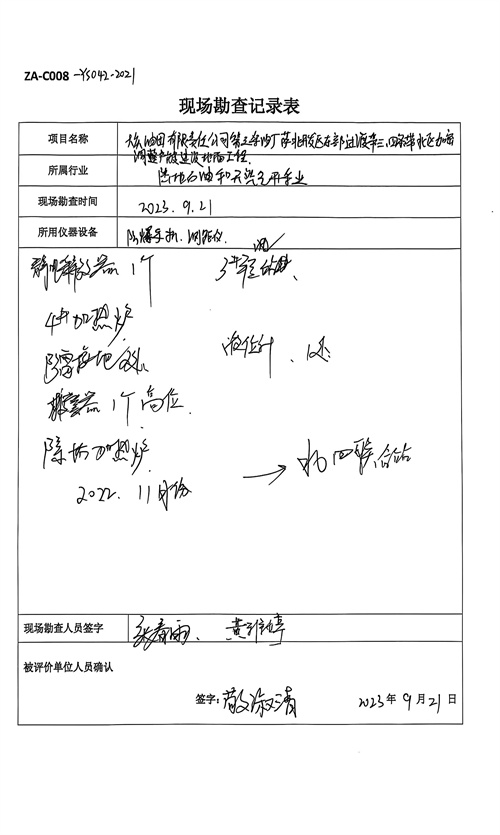

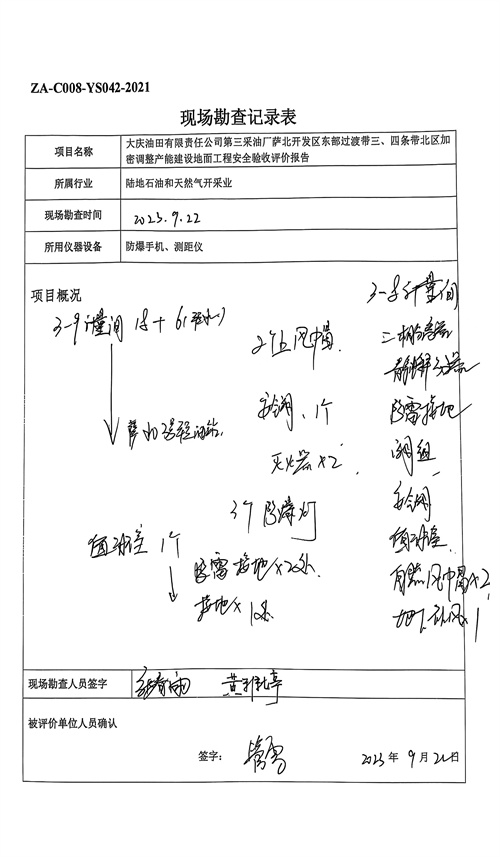

現場勘查記錄表 |
|
||||

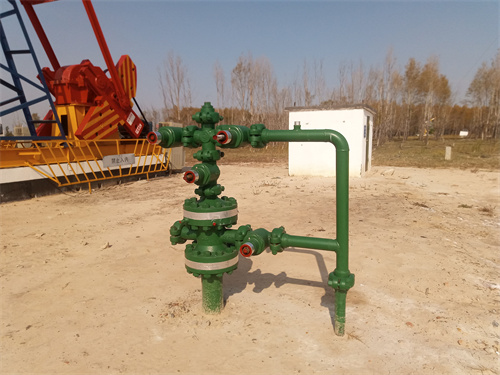

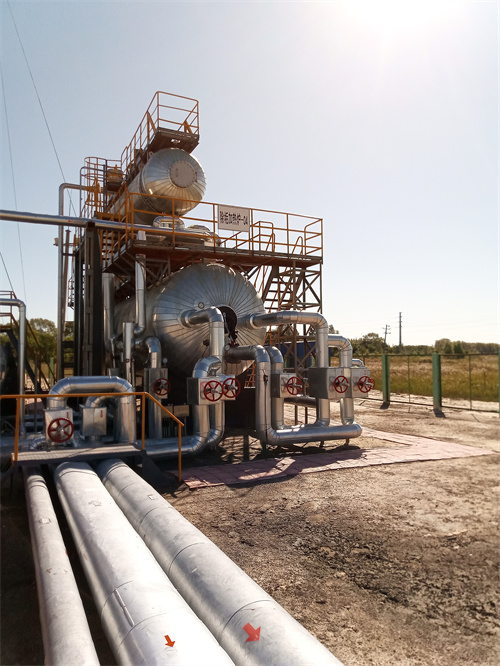

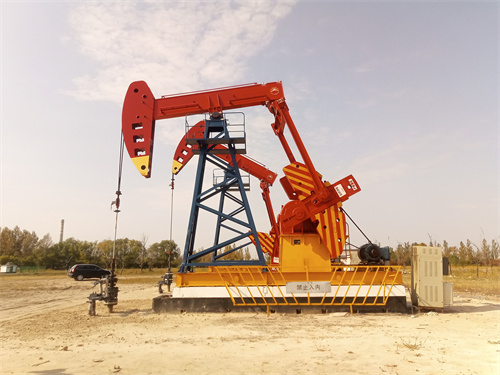

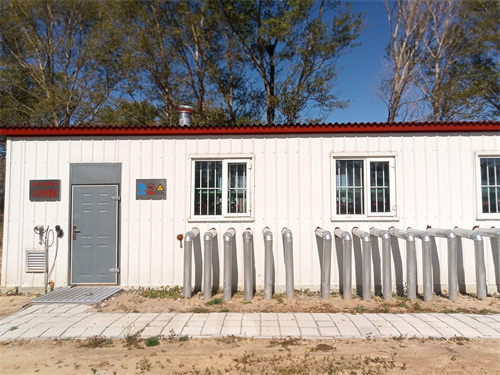

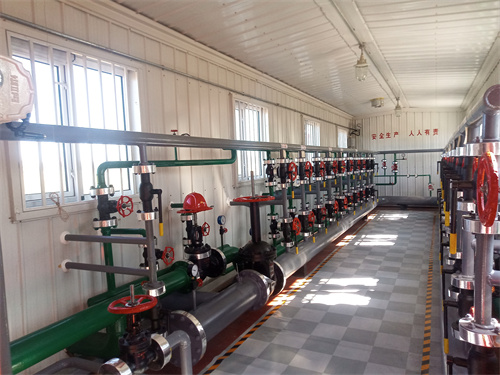

現場勘察照片 |
|
